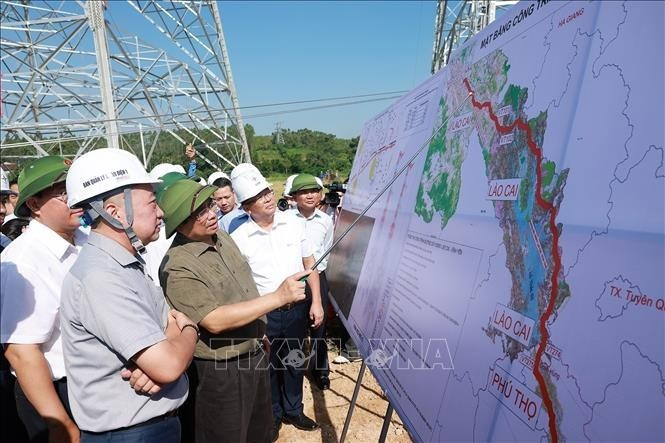

Este proyecto, liderado por el Grupo de Electricidad de Vietnam (EVN), cuenta con una inversión superior a los 282,5 millones de dólares. La línea se extiende a lo largo de 229,5 km y atraviesa 31 comunas de las provincias de Lao Cai y Phu Tho, con un total de 468 torres de transmisión. En cuanto al impacto social, afecta a dos mil 189 hogares, de los cuales 213 requieren reubicación.
Hasta la fecha, se ha completado la instalación de las 468 bases de torres. El 81% del terreno para el corredor de la línea ya ha sido entregado. Asimismo, se han montado 306 torres, mientras que las 162 restantes se encuentran en proceso de transporte y ensamblaje. En paralelo, se han comenzado las labores de tendido de cables en 22 de los 242 tramos.

No obstante, el proyecto enfrenta diversos desafíos, como condiciones climáticas y geográficas adversas, así como una notable escasez de mano de obra calificada. A ello se suma el retraso en la liberación de terrenos, con algunos casos de resistencia por parte de residentes locales que han obstaculizado las obras.
Durante su recorrido por las torres VT404 y VT369 -esta última la más alta del proyecto, con 130 metros de altura y ubicada sobre el río Lo-, el jefe de Gobierno reconoció y elogió el esfuerzo de los trabajadores, así como el apoyo de las autoridades locales y de organizaciones sociales como los jóvenes, las mujeres y los veteranos. También valoró positivamente la colaboración activa entre los distintos niveles del gobierno, el EVN y los contratistas.
Posteriormente, el premier sostuvo una reunión de trabajo con representantes de ministerios, autoridades locales, el EVN y empresas constructoras para abordar las dificultades existentes y coordinar soluciones urgentes. En este marco, subrayó la importancia estratégica del proyecto para garantizar la seguridad y estabilidad del sistema eléctrico nacional.
El jefe de Gobierno reiteró con firmeza que el proyecto debe ser completado a más tardar el 19 de agosto de 2025. “Ya hemos demostrado determinación, pero debemos redoblarla; ya hemos hecho esfuerzos, pero debemos esforzarnos aún más; ya hemos actuado con firmeza, pero debemos ser más decididos que nunca”, reiteró.
Pidió la movilización de todo el sistema político para acelerar la liberación de terrenos, organizar equipos de trabajo en turnos continuos y maximizar el uso de recursos locales.
Además, instó a contar con el respaldo de las fuerzas armadas, la policía, las empresas de telecomunicaciones y otras entidades, para avanzar con rapidez en todas las etapas del proyecto. También destacó la necesidad de asegurar la calidad técnica, la seguridad laboral, la protección del medio ambiente y el bienestar de las comunidades afectadas.
