El proyecto, iniciado el 30 de septiembre de 2023, espera añadir 600 MW de electricidad al sistema enérgico nacional en el período 2024-2025.

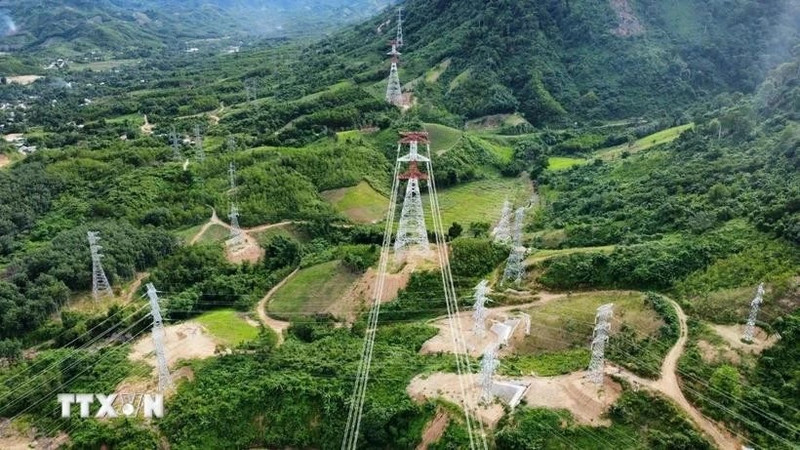

La parte del proyecto ubicada en Vietnam se construyó en el distrito de Nam Giang, provincia central de Quang Nam, con una longitud de aproximadamente 44,71 kilómetros y una inversión total de unos 43,4 millones de dólares.
El tramo vietnamita se completó 40 días antes de la fecha de inicio de la generación de energía programada para el proyecto de energía eólica Monsoon, que está previsto que entre en funcionamiento a principios de marzo de 2025.
La línea cuenta con una capacidad máxima de transmisión de aproximadamente dos mil 500 MW. Una vez que se complete la planta de energía eólica Monsoon en Laos, se espera que transmita alrededor de 1,7 mil millones de kWh cada año.
